Стоимость модернизации химического цеха Южной тепловой станции в Рубцовске — больше 200 миллионов рублей

1342
Фото: Пресс-служба Сибирской генерирующей компании

В Рубцовске на Южной тепловой станции продолжается реконструкция химического цеха. Как информирует пресс-служба Сибирской генерирующей компании, работы продлятся до конца 2025 года. Помимо оборудования, энергетики обновят и само здание. Запланированные инвестиции в масштабный проект составляют 205 миллионов рублей.

В реконструкцию химцеха входит замена ионообменных фильтров, изменение схемы и порядка работы оборудования, монтаж баков запаса умягченной воды. Ведется капитальный ремонт здания. В настоящее время выполнена половина намеченных работ.

В химическом цехе специалисты завершили реконструкцию водоподготовительной установки; смонтировано оборудование, участвующее в процессе подготовки химически очищенной воды. Также выполнено 90% электротехнических работ и 60% работ по автоматизации технологического процесса.

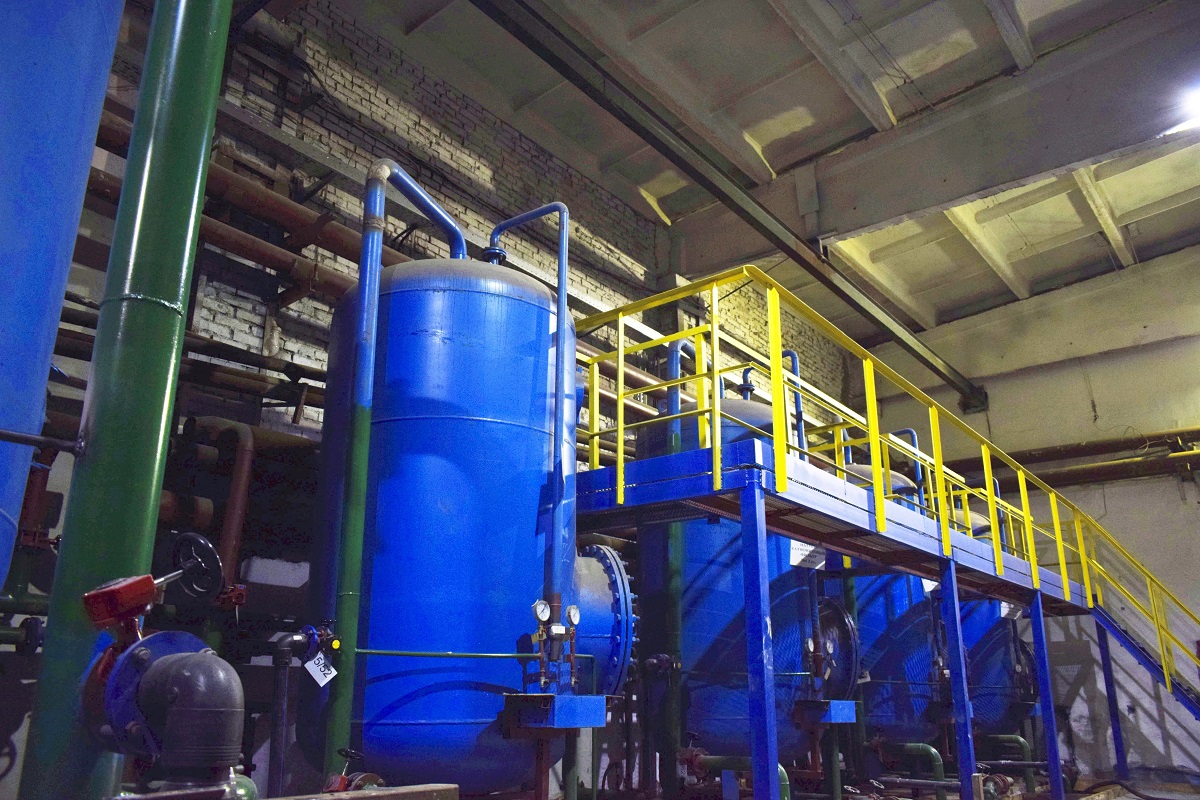

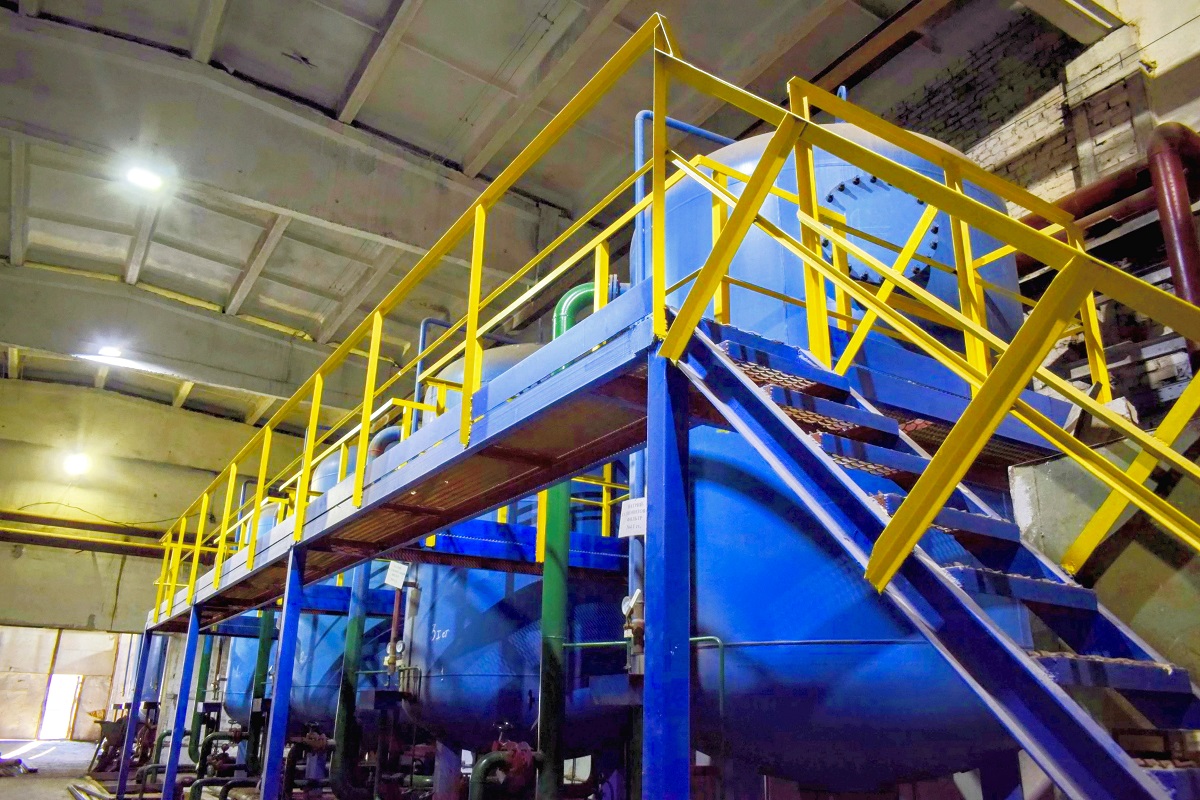

«Заменено и смонтировано оборудование, ранее установленное на водоподготовительной установке: восемь ионообменных фильтров первой и второй ступеней умягчения воды и шесть насосов, участвующих в процессе водоподготовки. Заменена вся запорная арматура и трубопроводы обвязки фильтров, насосов. Установлено новое оборудование, которого ранее не было. Это два фильтра третьей ступени для наиболее полного удаления солей из химически очищенной воды и трех осветлительных (механических) фильтрах для очистки исходной воды до ионообменных фильтров», — перечислили в СГК.

Добавлены два бака запаса исходной технической воды для более надежного обеспечения водоподготовительной установки исходной водой объемом по 75 кубических метров. Установлены два подогревателя исходной воды, которые повысят качество работы ионообменных материалов и соответственно степени очистки воды. Смонтирован воздушный компрессор для возможности активного перемешивания раствора соли и промывки осветлительных фильтров.

Введены в строй три новых насоса подпитки тепловой сети. Это позволит разделить схемы подпитки паровых котлов и схемы подпитки тепловой сети, а также повысит надежность и качество работы паровых и водогрейных котлов.

Предстоит завершить автоматизацию технологического процесса водоподготовительной установки. Будут смонтированы два бака запаса химически очищенной воды объемом по 1000 кубических метров для подпитки тепловой сети.

До начала модернизации вода, используемая в дальнейшем для подпитки паровых котлов и теплосети, подавалась по трубопроводу от водоканала из реки на коррекционную обработку в химический цех без промежуточного бака запаса. Кроме того, отсутствовала аккумулирующая емкость для запаса химически очищенной воды на случай увеличения подпитки теплосети.

«Реконструкция химцеха позволит решить эти и другие проблемы. В результате вода, подаваемая для подпитки паровых котлов, будет подвергаться дополнительной обработке, что повысит ее качество и, как следствие, надежность работы котельного оборудования. Кроме того, вырастет производительность водоподготовительной установки, появится возможность иметь запас умягченной воды», — подчеркнули в пресс-службе СГК.
